桃巴高速LJ15合同段工程

發布時間:2020-07-23瀏覽量:3718次

桃巴高速LJ15合同段工程


         桃巴高速公路LJ15合同段路線全長6.17Km,位于南江縣下兩鎮境內,距離巴中市區約31Km,主要工程量為“三橋、兩隧、一涵洞”,橋隧長度占合同段路線總長的95%。

   合同段起點約120m路基接LJ14合同段,沿南江河設觀音巖南江河特大橋(右2203m,左473m+1459m),斜跨南江河、省道101接謝家梁隧道 (左1275m,右1294m)、下兩隧道(左1670m,右1695m),兩隧之間設伍家坡中橋(左75m,右50m)連接,下兩隧道出口接下兩河口大橋(490m),最大墩高79m,橋頭300m路基接LJ16合同段,靠近合同段止點設一道鋼筋砼蓋板(3x2.5m)。

   觀音巖南江河特大橋、謝家梁隧道、下兩隧道是本合同段的控制性工程。觀音巖南江河特大橋水中樁施工、跨省道施工、薄壁空心高墩施工是本合同段的施工難點。隧道棄方量約70萬立方米,下兩范圍內地勢狹窄,隧道棄土場的選擇是制約隧道中后期施工進度的主要因素。


工程進度圖片展示

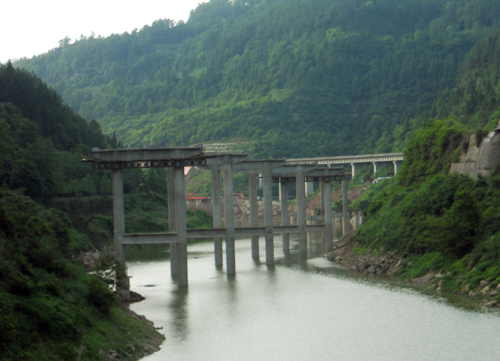

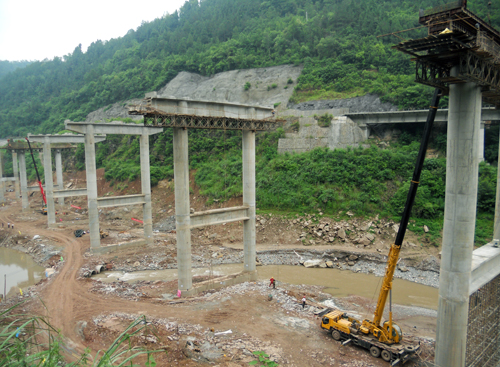

2013年5月

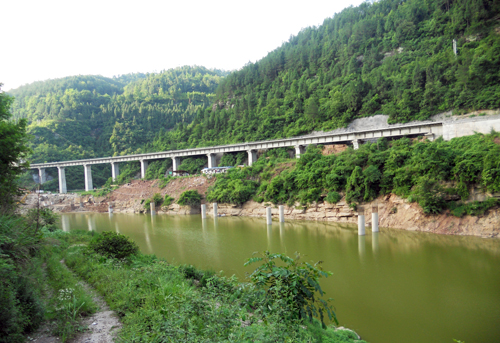

2012年9月

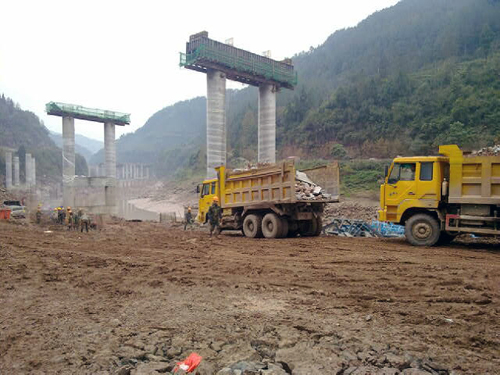

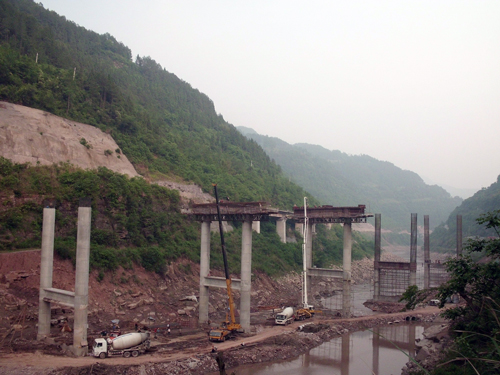

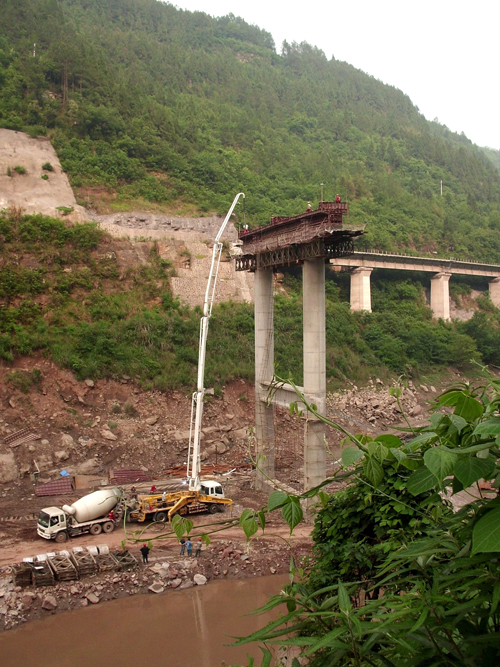

觀音巖南江河特大橋下部構造

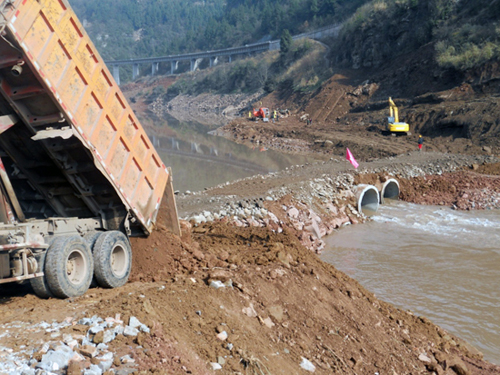

下兩隧道出口復合式路面砼基層

工人們進行T梁鋼絞線穿束

2012年2月


春節后高墩橋施工現場


2011年12月

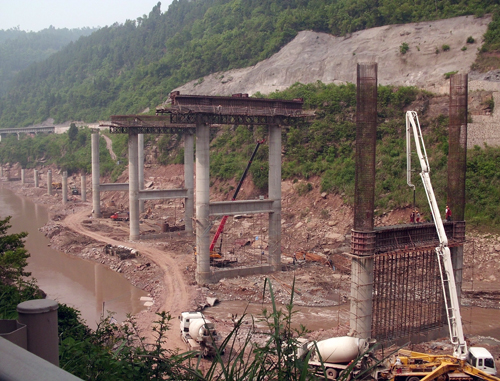

觀音巖大橋施工現場

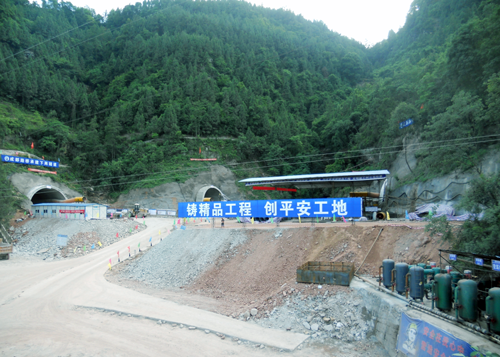

項目部召開宣貫會


2011年10月

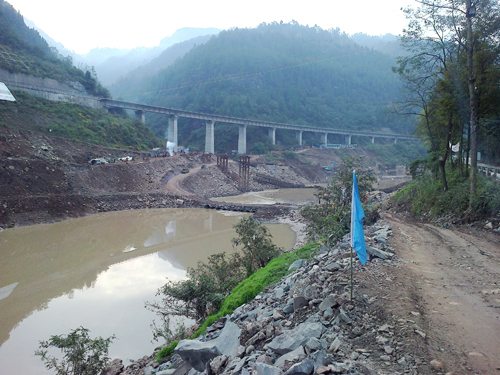

觀音巖南江河大橋入河便道

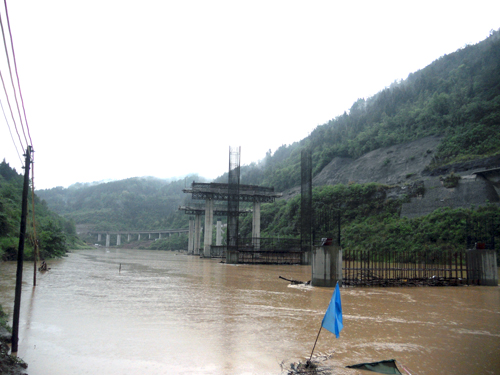

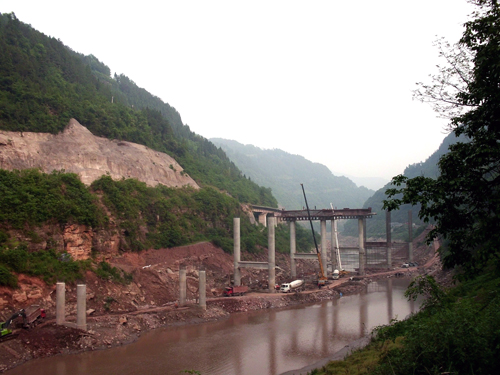

洪災后,特大橋全面恢復施工

2011年9月

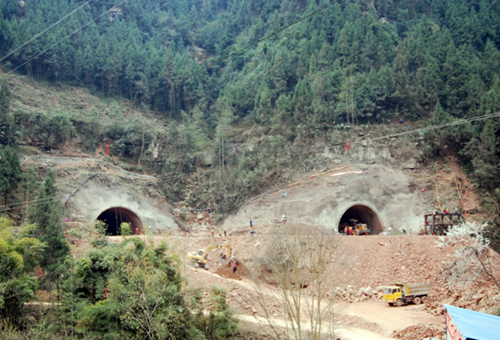

施工中的下兩隧道洞口


雨季過后忙施工

2011年8月


項目安全負責人員在施工現場進行安全檢查


項目部召開安全會議

2011年7月


雨后,受影響較小的隧道正常施工

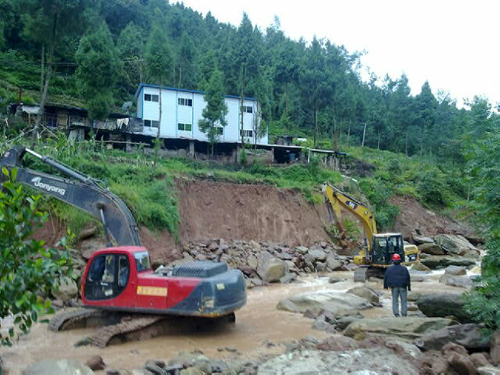

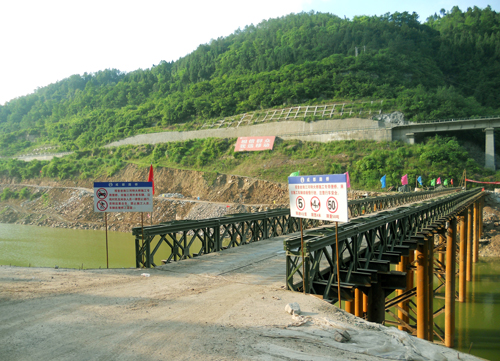

被大水沖毀的鋼便橋

2011年6月

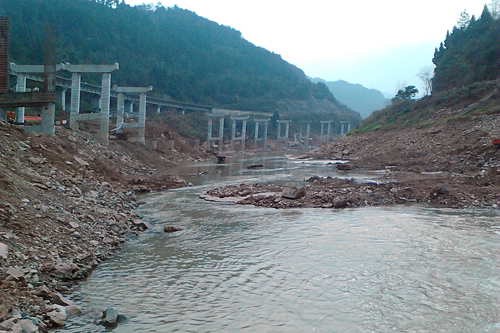

順河段下墩柱施工已高出蓄水高度


目前,跨河鋼便橋放水搶工的階段性任務圓滿完成


觀音巖南江河特大橋控制性工程--跨河段5排預應力蓋梁完成


6月15日,省質監站領導在業主的陪同下赴下兩隧道做年度質量綜合檢查


巴中質監站領導填寫進洞登記表,聽取情況匯報

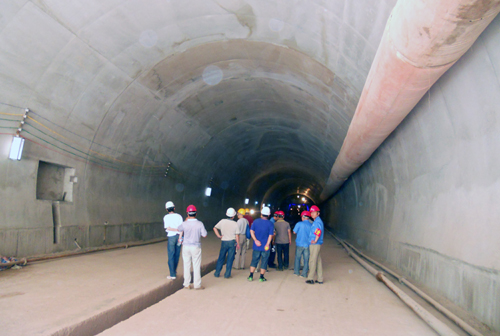

隧道內二襯檢查


6月9日,特大橋施工場景


2011年5月


5月26日,下兩隧道出口兩個洞口進洞

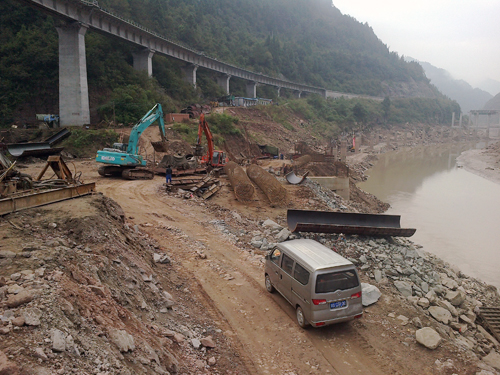

自卸汽車和挖掘機正在對被淹施工平臺、便道進行加寬加高


5月10日早晨,被洪水淹沒的南江河特大橋施工現場


30噸吊車在50#墩進行蓋梁鋼筋施工


52#墩工字型系梁澆筑



51#墩預應力蓋梁澆筑



 截至5月6日,南江河特大橋跨河段5排下墩柱全部完成,上墩柱完成3排,
5個蓋梁已有2個正在進行施工,順河段8排墩柱已有5排完成下墩柱澆筑


2011年4月

截至4月6日,觀音巖特大橋完成18根沖孔灌注樁混凝土澆筑、2根墩柱的澆筑和2根地系梁的澆筑工作


4月7日,巴陜公司工會主席到隧道工區視察


2011年3月


3月15日夜實現觀音巖特大橋第一根水中樁的澆筑工作


3月初完成觀音巖特大橋臨時便道的修建工作

2011年2月

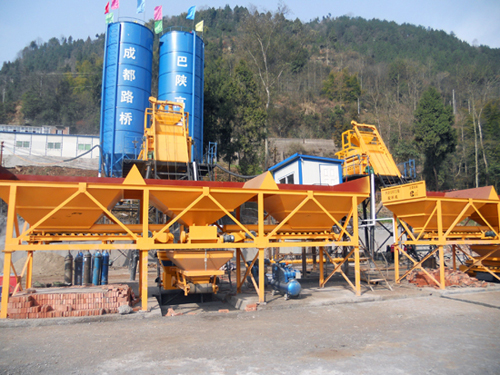

2月底隧道-工區拌合站建設完成


2月12日,下兩隧道桃園端左右線率先掘進兩個洞口


2月初,項目部駐地建設完成
